Kỷ Nguyên Mới Của “Đồng Tiền Thông Minh” Trong Xây Dựng
Ngành công nghiệp xây dựng toàn cầu đang trải qua một cuộc chuyển mình mạnh mẽ, rời xa các phương thức quản lý thủ công, rời rạc để tiến tới một hệ sinh thái kỹ thuật số tích hợp toàn diện. Trong bối cảnh đó, thuật ngữ “BIM 5D” (Mô hình thông tin công trình 5 chiều) không còn là một khái niệm viễn tưởng, mà đã trở thành tiêu chuẩn vàng cho sự minh bạch tài chính và hiệu quả quản lý dự án.
Tại Việt Nam, với sự thúc đẩy mạnh mẽ từ Chính phủ thông qua Nghị định 10/2021/NĐ-CP và Quyết định 258/QĐ-TTg, việc áp dụng BIM không chỉ dừng lại ở khuyến khích mà đang dần trở thành yêu cầu bắt buộc đối với các dự án quy mô lớn. Tuy nhiên, khoảng cách từ việc hiểu khái niệm đến việc triển khai thành công một quy trình BIM 5D thực thụ vẫn là một thách thức lớn đối với nhiều Chủ đầu tư, Ban quản lý dự án và các đơn vị tư vấn.
Báo cáo chuyên sâu này được xây dựng dựa trên nền tảng các tiêu chuẩn quốc tế (ISO 19650, Uniclass 2015) và thực tiễn tại Việt Nam, nhằm cung cấp một lộ trình toàn diện—từ thiết lập hạ tầng kỹ thuật, chuẩn hóa dữ liệu, đến quy trình vận hành chi tiết—giúp các bên tham gia dự án kiểm soát dòng tiền chính xác đến từng cấu kiện, biến mô hình 3D vô tri thành một công cụ quản trị tài chính sắc bén.
Chương 1: Bản Chất Và Sức Mạnh Của Mô Hình BIM 5D

1.1. Định nghĩa lại BIM 5D: Hơn cả 3D cộng với Chi phí
Trong tư duy truyền thống, dự toán xây dựng là quá trình các Kỹ sư định giá (Quantity Surveyor – QS) đo bóc khối lượng từ bản vẽ 2D và nhập liệu vào Excel. Quy trình này tìm ẩn rủi ro sai sót do con người, thiếu tính liên kết và cực kỳ tốn thời gian khi thiết kế thay đổi.
BIM 5D thay đổi hoàn toàn cục diện này. Về mặt kỹ thuật, BIM 5D là sự tích hợp dữ liệu Chi phí (Cost) vào mô hình 3D (Hình học) và 4D (Tiến độ). Khi đó, mỗi cấu kiện trong mô hình không chỉ mang thông tin về kích thước, vật liệu mà còn chứa đựng thông tin về đơn giá, định mức lao động và thời gian thi công.
Sức mạnh thực sự của BIM 5D nằm ở tính “Tự động hóa liên kết” (Associativity). Khi một bức tường trong thiết kế thay đổi chiều dài, hoặc vật liệu sàn thay đổi từ gạch sang đá, hệ thống 5D sẽ ngay lập tức cập nhật khối lượng, tính toán lại chi phí và điều chỉnh dòng tiền dự kiến mà không cần sự can thiệp thủ công của con người. Đây chính là cơ sở để tạo ra các báo cáo ngân sách tức thì và minh họa tài chính trực quan theo thời gian thực.
1.2. Tại sao BIM 5D là “Sự sống còn” của dự án hiện đại?
Việc áp dụng BIM 5D mang lại lợi thế cạnh tranh cốt lõi thông qua ba trụ cột chính:
- Độ chính xác và Minh bạch (Precision & Transparency): Khối lượng được trích xuất trực tiếp từ hình học của mô hình, loại bỏ sai số chủ quan. Điều này đặc biệt quan trọng trong các dự án vốn ngân sách nhà nước, nơi yêu cầu giải trình chi phí là tối thượng theo Nghị định 10/2021/NĐ-CP.
- Kiểm soát dòng tiền (Cash Flow Management): Bằng cách kết hợp với tiến độ (4D), Chủ đầu tư có thể nhìn thấy trước biểu đồ dòng tiền (S-curve) trong tương lai. Ví dụ, họ có thể biết chính xác cần bao nhiêu tiền để thanh toán cho hạng mục bê tông trong tháng 6/2025, từ đó tối ưu hóa kế hoạch huy động vốn.
- Quản trị sự thay đổi (Change Management): Trong xây dựng, thay đổi là điều không thể tránh khỏi. BIM 5D cho phép mô phỏng các kịch bản tài chính (What-if scenarios). “Nếu thay đổi thiết kế mặt đứng, chi phí sẽ tăng bao nhiêu và tiến độ chậm bao lâu?”. Câu trả lời sẽ có trong vài phút thay vì vài tuần.
Chương 2: Hệ Sinh Thái Công Cụ Kỹ Thuật Số (The Digital Tools Ecosystem)

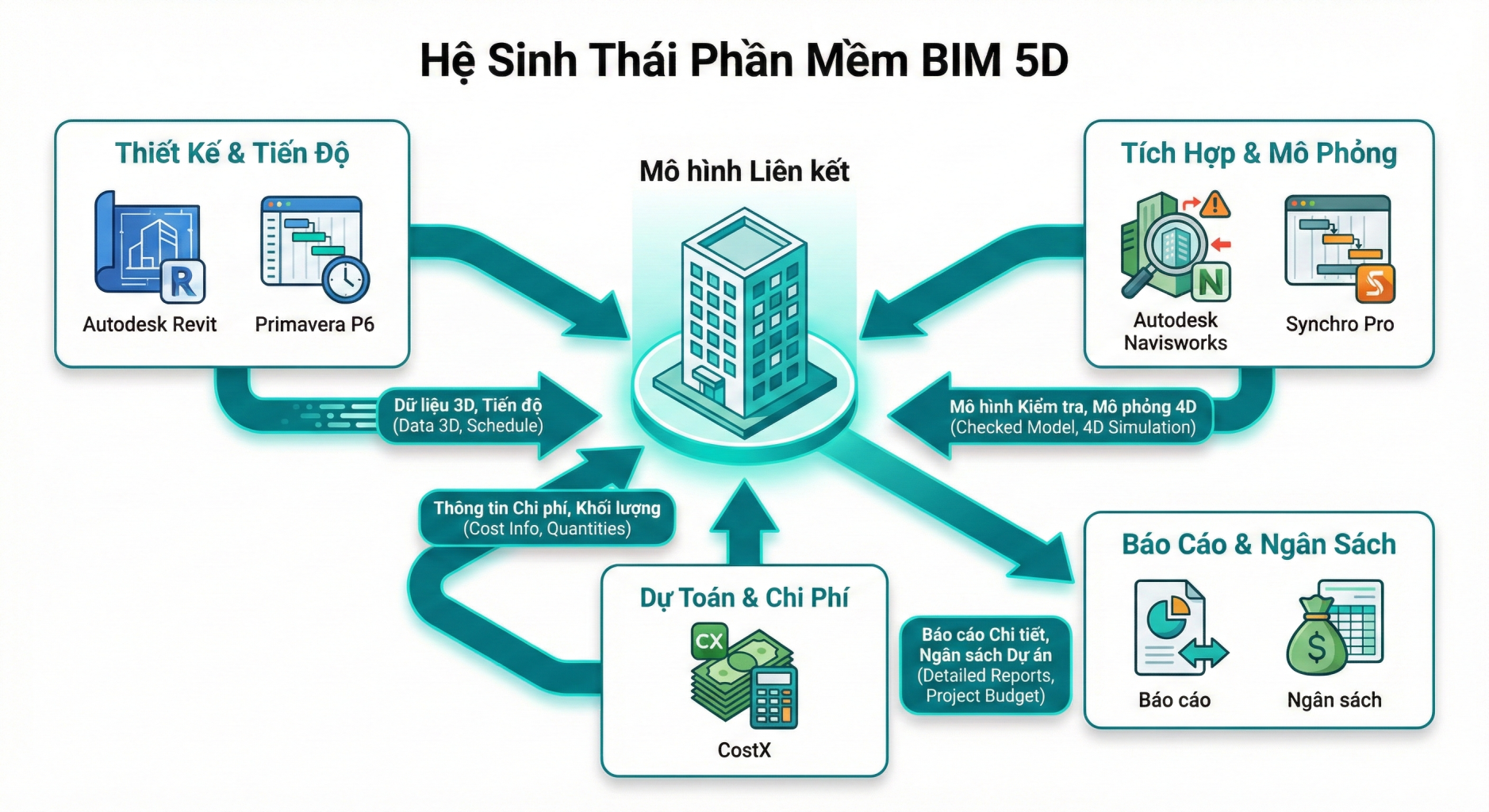

Để hiện thực hóa BIM 5D, không một phần mềm đơn lẻ nào có thể đảm nhiệm toàn bộ quy trình. Chúng ta cần một hệ sinh thái các công cụ chuyên biệt giao tiếp hiệu quả với nhau. Dưới đây là phân tích sâu về các công cụ trụ cột.

2.1. Bentley Synchro Pro: “Nhạc trưởng” của Tiến độ và Chi phí
Synchro Pro không chỉ đơn thuần là công cụ mô phỏng 4D; nó là môi trường quản lý xây dựng tích hợp mạnh mẽ nhất hiện nay.
- Giao diện người dùng 4D/5D: Synchro Pro cho phép nhập mô hình 3D và lịch trình (Schedule), sau đó gán tài nguyên (nhân công, vật liệu, máy móc) và chi phí vào từng tác vụ (Task). Khả năng vượt trội của Synchro nằm ở việc nó cho phép cắt nhỏ (splitting) các đối tượng 3D ngay trong phần mềm để phù hợp với phân đoạn thi công thực tế mà không cần quay lại phần mềm thiết kế gốc.
- Synchro Hub & Control: Đây là môi trường dữ liệu chung (CDE) trên đám mây, lưu trữ mô hình Navisworks, bản kế hoạch P6 và mô hình 4D. Nó cho phép các bên liên quan truy cập dữ liệu thời gian thực, đảm bảo “một nguồn sự thật duy nhất” (Single Source of Truth).
2.2. RIB CostX: Cầu nối Định giá Chuyên sâu
Nếu Synchro mạnh về quản lý thi công theo thời gian, thì CostX là “vũ khí” tối thượng của các QS chuyên nghiệp.
- Live-linking: Tính năng này tạo ra một liên kết sống giữa mô hình 3D và bảng tính. Khi mô hình Revit thay đổi, các con số trong bảng dự toán của CostX tự động nhảy theo.
- Quy trình Lai (Hybrid Workflow): Thực tế cho thấy mô hình 3D hiếm khi hoàn hảo 100%. CostX cho phép kết hợp bóc tách từ mô hình 3D cho các cấu kiện chính và đo bóc từ bản vẽ 2D (PDF/CAD) cho các chi tiết thiếu hụt, đảm bảo không bỏ sót chi phí.
2.3. Navisworks Manage & Primavera P6: Nền tảng Hỗ trợ
- Navisworks Manage: Đóng vai trò là “Mô hình Liên bang” (Federated Model). Nó tổng hợp các mô hình kỷ luật (Kiến trúc, Kết cấu, MEP) để kiểm tra xung đột và trích xuất dữ liệu thô (Quantification) trước khi đưa vào Synchro.
- Primavera P6: Là chuẩn mực vàng trong lập tiến độ. P6 cung cấp khung xương logic cho thời gian, xác định đường găng (Critical Path). Dữ liệu P6 là đầu vào bắt buộc để Synchro tạo nên chiều thứ 4 và thứ 5.
| Công cụ | Chức năng chính trong BIM 5D | Điểm mạnh cốt lõi |
| Synchro Pro | Quản lý 4D (Tiến độ) & 5D (Chi phí theo thời gian) | Khả năng cắt đối tượng 3D, mô phỏng thi công thực tế, EVM. |
| CostX | Bóc tách khối lượng & Lập dự toán chi tiết | Live-linking, hỗ trợ cả 2D & 3D, cơ sở dữ liệu đơn giá mạnh. |
| Navisworks | Tổng hợp mô hình & Kiểm tra xung đột | Xử lý mô hình cực lớn, phát hiện va chạm hình học. |
| Primavera P6 | Lập kế hoạch tiến độ (Scheduling) | Quản lý logic tiến độ phức tạp, đường găng. |

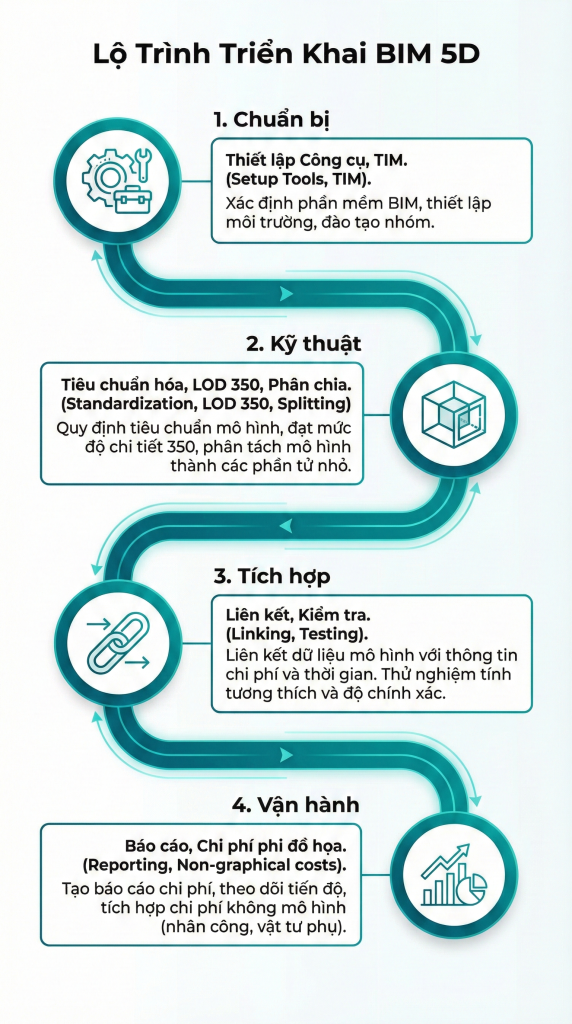

Chương 3: Checklist Thiết Lập Mô Hình BIM 5D (The 15-Point Protocol)
Để trích xuất chi phí thành công, mô hình đầu vào phải “sạch” và tuân thủ các quy tắc dữ liệu nghiêm ngặt. Dưới đây là quy trình 15 bước thiết lập mô hình BIM 5D, được tổng hợp và phân tích chi tiết từ các thực tiễn tốt nhất.

Giai đoạn 1: Chuẩn bị & Định nghĩa Chiến lược (Steps 1-3)
1. Xác nhận công cụ kỹ thuật số (Digital Tools Confirmation): Trước khi bắt đầu, PM, Đội ngũ Ước tính và QS phải thống nhất hệ sinh thái phần mềm. Việc sử dụng định dạng file không tương thích (ví dụ: cố gắng đưa file Revit đời mới vào phiên bản phần mềm dự toán cũ) sẽ gây đứt gãy dữ liệu. Cần xác định rõ quy trình trao đổi dữ liệu: IFC hay Native format?.
2. Thiết lập Quản lý Thông tin Tác vụ (Task Information Managers – TIM): Theo tiêu chuẩn ISO 19650, mỗi bộ môn thiết kế cần bổ nhiệm một TIM. TIM chịu trách nhiệm đảm bảo dữ liệu đầu ra của bộ môn mình tuân thủ các yêu cầu về thông tin (EIR) của dự án. TIM là “người gác cổng”, đảm bảo mô hình không chứa dữ liệu rác trước khi chuyển sang đội ngũ 5D.
3. Định danh cấu kiện theo chuẩn (Standardized Naming):
Tên của mọi đối tượng trong mô hình phải tuân theo Ma trận Trách nhiệm Chi tiết hoặc hệ thống phân loại quốc tế như Uniclass 2015.
- Tại sao quan trọng? Phần mềm 5D sử dụng “Map” (bản đồ) để gán giá. Ví dụ: Nếu tất cả tường gạch đều có mã Uniclass
EF_25_10, phần mềm sẽ tự động gán đơn giá xây tường. Nếu KTS đặt tên tùy ý là “Tuong_Gach_1”, “Wall_Brick_2”, quy trình tự động hóa sẽ thất bại.
Giai đoạn 2: Kỹ thuật Mô hình hóa & Hình học (Steps 4-5)
4. Mức độ Phát triển (LOD – Level of Development):
Mô hình 3D phải đạt tối thiểu UK LOD 3 hoặc US LOD 350.
- LOD 350: Là mức độ chi tiết mô tả các giao diện kết nối và lắp đặt. Ở mức này, mô hình không chỉ có hình khối chung chung mà phải thể hiện rõ các lớp vật liệu, các chi tiết liên kết quan trọng để đảm bảo bóc tách khối lượng chính xác và phát hiện xung đột thi công.
- Lưu ý: Tránh mô hình hóa quá chi tiết (LOD 400/500) cho những hạng mục không cần thiết ngay từ đầu để tránh làm nặng mô hình.
5. Phân chia mô hình theo logic thi công (Model Splitting):
Đây là lỗi phổ biến nhất: Kỹ sư kết cấu thường vẽ một cột chạy suốt từ tầng 1 lên tầng 10. Tuy nhiên, trong thi công và thanh toán, chúng ta đổ bê tông và nghiệm thu từng tầng.
- Yêu cầu: Mô hình phải được cắt (split) theo từng tầng (Level) và theo phân đợt đổ bê tông (horizontal & vertical split). Tường, cột, sàn phải ngắt tại cao độ sàn để phù hợp với logic “hoàn công” (as-built).
Giai đoạn 3: Tích hợp & Kiểm thử (Steps 6-9)
6. Liên kết phần mềm (Linkage): Thực hiện kết nối các mô hình 3D đã chuẩn hóa vào CostX (để lấy khối lượng chi tiết) và Synchro Pro (để gắn tiến độ). Đảm bảo hệ tọa độ giữa các file mô hình khớp nhau hoàn toàn.
7. Tích hợp thử nghiệm (Pilot Integration): Đừng cố gắng chạy toàn bộ dự án ngay lập tức. Hãy chọn các cấu kiện lớn (Large scale elements) như Sàn, Tường, Mái, HVAC để tích hợp chi phí thử nghiệm. Bước này giúp phát hiện sớm các lỗi về đơn vị tính (ví dụ: m3 vs ft3) hoặc lỗi định danh.
8. Rà soát số liệu sơ bộ (Review Preliminary Figures): Kiểm tra chéo các con số trích xuất từ 3D với các tính toán thủ công nhanh (spot-check) để đảm bảo không có sai số hệ thống (glitches). Ví dụ: Kiểm tra tổng thể tích bê tông của một tầng điển hình.
9. Tích hợp toàn diện (Full Integration):
Sau khi thử nghiệm thành công, mở rộng tích hợp chi phí cho tất cả các mô hình bộ môn còn lại. Các phần tử được tích hợp phải được thống nhất với PM, tránh lãng phí thời gian vào các chi tiết quá nhỏ (như đinh vít, keo dán) trừ khi thực sự cần thiết.
Giai đoạn 4: Vận hành & Báo cáo (Steps 10-15)
10. Tài liệu hóa quy trình (Documentation): Việc ánh xạ (Mapping) chi phí 5D phải được ghi lại thành tài liệu quy trình từng bước. Đây là tài sản trí tuệ của doanh nghiệp để tái sử dụng cho các dự án tương lai, giúp giảm thời gian thiết lập.
11. Cấu trúc Báo cáo 5D (5D Reporting Structure):
Báo cáo phải bao gồm tóm tắt tổng chi phí liên quan đến các hạng mục xây dựng chính (Major-build elements). Sử dụng các bảng biểu trực quan để Chủ đầu tư dễ nắm bắt.
12. Phát hành báo cáo định kỳ (Monthly Issue): Phát hành báo cáo 5D hàng tháng kèm theo các hành động chính (Key actions) cho Đội ngũ dự án. Báo cáo này không chỉ là con số mà phải chỉ ra xu hướng: “Chi phí thép đang vượt ngân sách do thiết kế thay đổi ở Zone B”.
13. Đánh giá và Cập nhật (Review & Update):
Định kỳ rà soát mô hình 5D với QS. Khi dự án tiến triển, các thông số kỹ thuật (Spec) thay đổi, mô hình và dữ liệu chi phí phải được cập nhật tương ứng.
14. Điều chỉnh chi phí phi hình học (Non-graphical Costs): Mô hình 3D không bao giờ chứa hết 100% chi phí. Các khoản mục như: Chi phí quản lý dự án, Lán trại, Bảo hiểm, Dự phòng phí, Chi phí chung (Overheads) phải được thêm vào dưới dạng các dòng chi phí (Line items) trong phần mềm 5D để tạo ra Tổng mức đầu tư đầy đủ.
15. Họp giao ban 5D (Team Meetings):
Tổ chức các cuộc họp nhóm dự án BIM 5D, theo sau là biên bản hành động cho tất cả các bộ môn thiết kế. Sự phối hợp giữa KTS (người vẽ), QS (người tính tiền) và PM (người quản lý) là chìa khóa thành công.
Chương 4: Bối Cảnh Pháp Lý Và Tiêu Chuẩn Tại Việt Nam
Việc áp dụng BIM 5D tại Việt Nam không chỉ là xu hướng công nghệ mà đã được luật hóa, tạo hành lang pháp lý vững chắc.
4.1. Nghị định 10/2021/NĐ-CP và Quản lý Chi phí
Nghị định này là văn bản xương sống về quản lý chi phí đầu tư xây dựng. Điểm đáng chú ý là Nghị định khuyến khích việc áp dụng Mô hình thông tin công trình (BIM) trong hoạt động xây dựng và quản lý chi phí. Điều này mở đường cho việc công nhận kết quả bóc tách khối lượng từ BIM là cơ sở pháp lý để xác định Sơ bộ tổng mức đầu tư, Tổng mức đầu tư và Dự toán xây dựng.
4.2. Quyết định 258/QĐ-TTg: Lộ trình áp dụng BIM
Thủ tướng Chính phủ đã phê duyệt lộ trình áp dụng BIM, bắt buộc đối với các dự án đầu tư công cấp I trở lên từ năm 2023. Điều này đặt ra yêu cầu cấp thiết cho các nhà thầu và đơn vị tư vấn phải nâng cao năng lực BIM 5D nếu muốn tham gia vào các dự án trọng điểm quốc gia trong giai đoạn 2025 trở đi.
4.3. Hệ thống phân loại dữ liệu (Uniclass vs. TCVN)
Mặc dù Việt Nam đang xây dựng các tiêu chuẩn riêng, nhưng Uniclass 2015 (theo ISO 19650) vẫn là hệ thống phân loại được khuyến nghị sử dụng để đảm bảo tính tương thích quốc tế.
- Bảng Elements/Functions (EF): Dùng để phân loại các thành phần chính như Tường, Mái, Móng – rất hữu ích cho lập khái toán (Cost Planning).
- Bảng Systems (Ss) & Products (Pr): Dùng cho giai đoạn thiết kế kỹ thuật và thi công, khi cần bóc tách chi tiết từng lớp vật liệu.
Chương 5: Kết Luận và Khuyến Nghị
BIM 5D không đơn thuần là một công cụ phần mềm; nó là một cuộc cách mạng về tư duy quản trị. Nó chuyển dịch trọng tâm từ việc “thống kê hậu quả” (post-calculation) sang “kiểm soát tương lai” (pre-calculation).
Đối với các nhà lãnh đạo dự án, việc tuân thủ Checklist 15 bước nêu trên không chỉ đảm bảo sự thành công về mặt kỹ thuật mà còn là lá chắn bảo vệ an toàn tài chính cho dự án. Sự kết hợp giữa sức mạnh hình học của Synchro/Navisworks, trí tuệ định giá của CostX, và sự tuân thủ nghiêm ngặt các tiêu chuẩn dữ liệu sẽ tạo ra một “Digital Twin” (Bản sao số) thực thụ – nơi mọi đồng vốn đầu tư đều được theo dõi và tối ưu hóa.
