Tối Ưu Hóa Phối Hợp BIM Cho Dự Án Lớn: Sức Mạnh Của Khu Vực Kiểm Soát (Control Areas)

Giới thiệu: “Con Voi Trong Phòng” – Thách Thức Quản Lý Các Siêu Dự Án BIM

Trong bối cảnh ngành xây dựng (AEC) ngày càng phát triển, quy mô và mức độ phức tạp của các dự án cũng tăng lên theo cấp số nhân. Các siêu dự án với diện tích sàn hàng trăm nghìn mét vuông, tích hợp vô số hệ thống kỹ thuật phức tạp đã trở nên phổ biến. Mô hình Thông tin Công trình (BIM) đã nổi lên như một giải pháp công nghệ tiên tiến, mang lại khả năng quản lý thông tin và phối hợp hiệu quả. Tuy nhiên, chính sự đồ sộ của các mô hình BIM này lại tạo ra một thách thức lớn, thường được ví như “con voi trong phòng” mà nhiều đội ngũ dự án phải đối mặt.

Hãy tưởng tượng bạn đang làm việc trong một dự án có tổng diện tích sàn 100,000 m2. Việc chạy một quy trình kiểm tra chất lượng, chẳng hạn như phát hiện xung đột (clash detection) hay xác thực dữ liệu trên toàn bộ mô hình tổng hợp khổng lồ này không chỉ là một nhiệm vụ bất khả thi về mặt kỹ thuật mà còn cực kỳ kém hiệu quả về mặt thời gian và nguồn lực. Máy tính có thể bị treo, phần mềm có thể không phản hồi, và quan trọng hơn, kết quả trả về là một danh sách hàng chục nghìn xung đột tiềm ẩn, khiến đội ngũ dự án bị “nghẹt thở” trong một biển thông tin vô giá trị. Sự phức tạp này đòi hỏi một phương pháp quản lý hiệu quả hơn, một cách tiếp cận có cấu trúc để “ăn hết con voi, từng miếng một”.

Giải pháp cho vấn đề này không nằm ở việc nâng cấp phần cứng máy tính một cách vô hạn, mà nằm ở một sự thay đổi trong tư duy quản lý và quy trình làm việc. Vấn đề cốt lõi không phải là kỹ thuật, mà là nhận thức và quy trình. Một đội ngũ không thể thảo luận, phân công trách nhiệm hay giải quyết các vấn đề một cách logic trên toàn bộ mô hình 100,000 m2 cùng một lúc. Do đó, giải pháp phải là một chiến lược quản lý trước tiên, và là một chiến thuật kỹ thuật sau đó.

Đây là lúc khái niệm Khu Vực Kiểm Soát (Control Areas hay Control Zones) phát huy vai trò chiến lược của mình. Thay vì đối mặt với toàn bộ mô hình, chúng ta cần phải “chia mô hình thành các nhóm nhỏ hơn, dễ quản lý để kiểm soát và đảm bảo chất lượng tốt hơn”. Những phần logic này, được gọi là Khu Vực Kiểm Soát, chính là nền tảng cho một quy trình phối hợp BIM tinh gọn, có hệ thống và hiệu quả, giúp biến thách thức khổng lồ thành những nhiệm vụ cụ thể, rõ ràng và khả thi. Báo cáo chuyên sâu này sẽ phân tích toàn diện về phương pháp luận Khu Vực Kiểm Soát, từ định nghĩa, lợi ích chiến lược, hướng dẫn triển khai chi tiết cho đến việc phân định vai trò trong bối cảnh các dự án xây dựng tại Việt Nam.

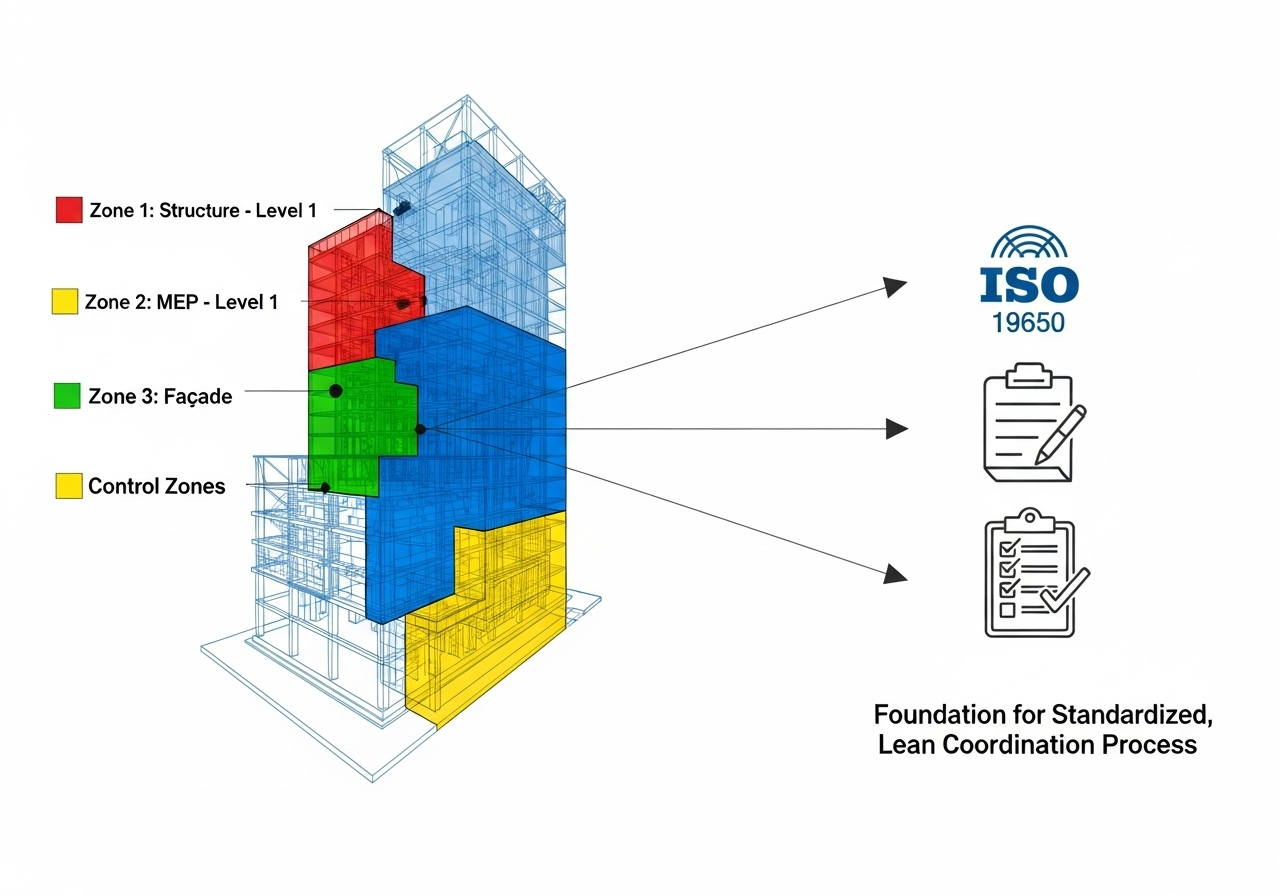

Giải Mã “Khu Vực Kiểm Soát” – Nền Tảng Của Quy Trình Phối Hợp Tinh Gọn

Để hiểu rõ bản chất của Khu Vực Kiểm Soát, trước hết cần đặt nó trong bối cảnh của quy trình tổng thể mà nó phục vụ: Phối hợp BIM (BIM Coordination). Phối hợp BIM không chỉ đơn thuần là một công việc kỹ thuật, mà là một quá trình quản lý bao gồm việc thu thập, điều phối và quản lý thông tin từ tất cả các bên tham gia dự án (kiến trúc, kết cấu, cơ điện, hạ tầng…) để tạo ra một sản phẩm số tích hợp, đa chiều, phản ánh chính xác công trình thực tế và giải quyết các vấn đề thiết kế từ sớm. Đây là giai đoạn thông tin được trao đổi, tổng hợp và phân tích nhiều nhất trong toàn bộ vòng đời dự án BIM.

Giải Mã "Khu Vực Kiểm Soát" - Nền Tảng Của Quy Trình Phối Hợp Tinh Gọn

Trong bối cảnh đó, Khu Vực Kiểm Soát không phải là một thủ thuật chia nhỏ file đơn thuần để giảm dung lượng. Nó là một phương pháp luận có chủ đích, một chiến lược phân chia mô hình tổng thể thành các phân khu logic, có thể quản lý được, dựa trên các tiêu chí cụ thể như không gian (tầng, khu vực), bộ môn, hoặc giai đoạn thi công. Mục đích của việc phân chia này là để tạo ra một quy trình kiểm tra chất lượng được lên kế hoạch tốt, đảm bảo tính logic, có thể lặp lại và dễ dàng tuân thủ cho tất cả các thành viên dự án.

Phương pháp này hoàn toàn phù hợp và là sự cụ thể hóa các yêu cầu trong các hướng dẫn áp dụng BIM tại Việt Nam. Quyết định số 258/QĐ-TTg của Thủ tướng Chính phủ và các tài liệu hướng dẫn của Bộ Xây dựng đều nhấn mạnh yêu cầu về kiểm soát chất lượng mô hình BIM, trong đó có mục “Phân chia mô hình”. Các tài liệu hướng dẫn chi tiết hơn cũng nêu rõ việc “phân chia mô hình thành các khối, các khu vực” là một trong những quy tắc cần được thống nhất và áp dụng trong quá trình thực hiện dự án. Điều này cho thấy việc phân chia mô hình không phải là một lựa chọn, mà là một yêu cầu bắt buộc để đảm bảo chất lượng và hiệu quả.

Một ví dụ điển hình về thực hành tốt nhất tại Việt Nam là tiêu chuẩn BIM của Vingroup, trong đó quy định rõ ràng các quy tắc phân chia mô hình theo cả chiều ngang và chiều dọc. Mô hình có thể được chia theo “Phân khu” (ví dụ: Phân khu 1, 2, 3), theo “Tòa nhà” (ví dụ: CT1, CT2) và theo “Cao độ” (ví dụ: Tầng hầm B01, Tầng L01-27, Mái R01). Cách tiếp cận có hệ thống này tạo ra một cấu trúc dữ liệu rõ ràng, làm nền tảng cho mọi hoạt động phối hợp sau này.

Quan trọng hơn, phương pháp Khu Vực Kiểm Soát chính là sự thể hiện thực tế của các nguyên tắc trừu tượng trong tiêu chuẩn quốc tế ISO 19650. Tiêu chuẩn này, vốn được coi là kim chỉ nam cho quản lý thông tin trong BIM trên toàn cầu, sử dụng các thuật ngữ như “chiến lược phân rã vùng chứa thông tin” (information container breakdown strategy)“chiến lược liên kết mô hình” (model federation strategy). Đối với nhiều người thực hành, những khái niệm này có thể khá hàn lâm và khó áp dụng. Tuy nhiên, khi một dự án quyết định chia mô hình theo “Phân khu” như Vingroup, đó chính là họ đang thực thi một “chiến lược phân rã vùng chứa thông tin”. Khi một BIM Coordinator tổng hợp các mô hình từ các Khu Vực Kiểm Soát này vào Navisworks để kiểm tra xung đột, đó chính là họ đang triển khai một “chiến lược liên kết mô hình”.

Như vậy, việc áp dụng Khu Vực Kiểm Soát giúp các doanh nghiệp Việt Nam bắc một cây cầu vững chắc giữa lý thuyết tiêu chuẩn quốc tế và thực hành dự án tại địa phương. Nó không chỉ giải quyết một vấn đề kỹ thuật, mà còn giúp các tổ chức xây dựng một quy trình quản lý thông tin chuyên nghiệp, tiệm cận với các tiêu chuẩn toàn cầu, từ đó nâng cao năng lực cạnh tranh một cách bền vững.

Lợi Ích Chiến Lược Vượt Trội: Tại Sao Phải Sử Dụng Khu Vực Kiểm Soát?

Việc áp dụng một phương pháp luận có cấu trúc như Khu Vực Kiểm Soát mang lại những lợi ích chiến lược sâu rộng, vượt xa hiệu quả kỹ thuật đơn thuần. Những lợi ích này tác động đến toàn bộ vòng đời quản lý dự án, từ chất lượng, tiến độ, chi phí cho đến sự cộng tác của đội ngũ.

Tối ưu hóa Quản lý Chất lượng (QA/QC) & Phát hiện Xung đột (Clash Detection)

Đây là lợi ích trực tiếp và rõ ràng nhất. Thay vì thực hiện một bài kiểm tra xung đột tổng thể trên toàn bộ mô hình liên bang (federated model), Khu Vực Kiểm Soát cho phép một cách tiếp cận tập trung và hiệu quả hơn nhiều.

  • Kiểm tra theo từng phần nhỏ: Việc tiến hành một quy trình kiểm tra chất lượng trên một khu vực nhỏ sẽ dễ dàng quản lý hơn rất nhiều [Image 3]. Đội ngũ có thể tập trung vào một không gian cụ thể, chẳng hạn như một tầng hoặc một khu chức năng, để rà soát các vấn đề một cách kỹ lưỡng.
  • Thiết lập quy tắc kiểm tra mục tiêu: Các phần mềm phối hợp như Autodesk Navisworks hay Solibri cho phép người dùng dễ dàng lọc các đối tượng theo Khu Vực Kiểm Soát và thiết lập các bộ quy tắc (rule sets) chuyên biệt cho khu vực đó. Ví dụ, đội ngũ có thể chỉ kiểm tra xung đột giữa hệ thống ống HVAC và dầm kết cấu chỉ trong “Phân khu A, Tầng 3”. Điều này giúp loại bỏ hàng ngàn xung đột không liên quan (ví dụ, giữa các đối tượng kiến trúc với nhau) và chỉ tập trung vào những vấn đề thực sự quan trọng.
  • Kết quả chính xác và dễ hành động: Quy trình này tạo ra các báo cáo xung đột ngắn gọn, có mức độ liên quan cao và dễ dàng phân công cho các bên chịu trách nhiệm giải quyết. Thay vì một báo cáo 10,000 xung đột, đội ngũ sẽ nhận được các báo cáo 50-100 xung đột cho từng khu vực, giúp quá trình xử lý vấn đề trở nên nhanh chóng và hiệu quả hơn.

Lập Kế hoạch Phối hợp Logic và Trực quan

Khu Vực Kiểm Soát biến quy trình phối hợp từ một hoạt động phản ứng (chạy clash và sửa) thành một quy trình chủ động, có kế hoạch.

  • Trực quan hóa kế hoạch: Bằng cách thiết lập các Khu Vực Kiểm Soát, đội ngũ có thể lập kế hoạch phối hợp một cách logic và trực quan hóa kế hoạch đó trên một biểu đồ tiến độ (Gantt chart). Mỗi Khu Vực Kiểm Soát trở thành một gói công việc (work package) trên tiến độ với thời gian bắt đầu và kết thúc rõ ràng.
  • Chia nhỏ “con voi”: Cách tiếp cận này cho phép dự án xác định cụ thể thời điểm mỗi khu vực sẽ được kiểm tra trong quá trình phát triển dự án. Ví dụ, tuần 10-12 sẽ tập trung phối hợp cho khối đế, tuần 13-15 cho tầng điển hình 3-10, v.v. Điều này giúp “chia nhỏ con voi” thành từng phần dễ quản lý, tạo ra một lộ trình phối hợp rõ ràng, dễ theo dõi và có thể dự đoán được.

Tăng Cường Cộng Tác và Minh Bạch Hóa Trách Nhiệm

Một trong những thách thức lớn nhất trong các dự án phức tạp là sự mập mờ về trách nhiệm. Khu Vực Kiểm Soát giải quyết triệt để vấn đề này.

  • Phân công trách nhiệm rõ ràng: Khi dự án được chia thành các khu vực được xác định rõ ràng, trách nhiệm có thể được phân công một cách chính xác. “Đội MEP chịu trách nhiệm giải quyết tất cả các xung đột ưu tiên cao trong Khu Vực Kiểm Soát Z01-L05 trước cuối tuần này.” Sự rõ ràng này giúp loại bỏ tình trạng đùn đẩy trách nhiệm và thúc đẩy một môi trường làm việc cộng tác, nơi mọi người đều biết vai trò của mình.
  • Phù hợp với nhiều mô hình phối hợp: Dù dự án tại Việt Nam áp dụng mô hình phối hợp tập trung quyền lực (tổng thầu điều phối chính) hay phân tán (các bên tham gia bình đẳng), Khu Vực Kiểm Soát đều cung cấp một cấu trúc làm việc minh bạch, giúp luồng thông tin và quyết định được thông suốt, giảm thiểu các vấn đề phát sinh do hiểu lầm hoặc thiếu thông tin.

Nền tảng cho các Chiều BIM Nâng cao (4D/5D)

Đây là lợi ích chiến lược sâu sắc nhất và thường bị bỏ qua. Việc thiết lập một chiến lược Khu Vực Kiểm Soát hiệu quả cho phối hợp 3D không chỉ giải quyết các vấn đề trước mắt mà còn tạo ra nền tảng dữ liệu vững chắc cho việc triển khai BIM 4D (Quản lý tiến độ) và BIM 5D (Quản lý chi phí).

  • Liên kết với BIM 4D (Tiến độ): Không thể lập tiến độ thi công hiệu quả trên một mô hình nguyên khối. Bằng cách chia mô hình thành các Khu Vực Kiểm Soát, mỗi khu vực này có thể được liên kết trực tiếp với một hoặc nhiều công tác trên biểu đồ tiến độ xây dựng. Tiêu chuẩn của Vingroup đã chỉ rõ mối liên hệ giữa “Phân khu” và “Lập kế hoạch và tiến độ 4D”. Việc mô phỏng trình tự thi công 4D trở nên khả thi và chính xác, giúp đội ngũ xác định các xung đột về mặt thời gian và không gian thi công (workflow clashes).
  • Liên kết với BIM 5D (Chi phí): Tương tự, việc bóc tách khối lượng và lập dự toán chi phí trở nên chính xác và có thể kiểm soát được khi thực hiện theo từng khu vực. Các nghiên cứu đã chỉ ra rằng BIM 5D cho phép theo dõi chi phí của “những đối tượng, cấu kiện, khu vực đã thi công xong”. Khu Vực Kiểm Soát cung cấp chính xác các “khu vực” đó. Chi phí có thể được giải ngân và dòng tiền của dự án có thể được theo dõi dựa trên tiến độ hoàn thành của từng Khu Vực Kiểm Soát, mang lại khả năng quản lý tài chính minh bạch và theo thời gian thực.

Như vậy, BIM Coordinator, thông qua việc triển khai chiến lược Khu Vực Kiểm Soát, không chỉ đang giải quyết một vấn đề phối hợp 3D mà còn đang kiến tạo cấu trúc dữ liệu nền tảng, mở đường cho việc áp dụng các cấp độ BIM cao hơn, mang lại giá trị to lớn cho toàn bộ dự án.

Bảng 1: So sánh Hiệu quả Phối hợp BIM (Phương pháp Toàn Mô hình vs. Phương pháp Khu Vực Kiểm Soát)

Tiêu chíPhương pháp Toàn Mô hình (Entire Model Method)Phương pháp Khu Vực Kiểm Soát (Control Area Method)
Thời gian chạy Kiểm tra Xung độtRất lâu (có thể mất hàng giờ)Nhanh (vài phút cho mỗi khu vực)
Số lượng Xung đột (Thô)Rất cao (hàng nghìn đến hàng chục nghìn)Thấp và có kiểm soát (vài chục đến vài trăm mỗi khu vực)
Mức độ Liên quan của Xung độtThấp (nhiều xung đột nhiễu, không quan trọng)Rất cao (tập trung vào các vấn đề cốt lõi của từng khu vực)
Khả năng Phân công Trách nhiệmKhó khăn, mập mờRõ ràng, trực tiếp cho từng đội ngũ theo khu vực
Tích hợp với Tiến độ (4D)Rất phức tạp, gần như không khả thiTrực tiếp, mỗi khu vực là một gói công việc
Tích hợp với Chi phí (5D)Rất phức tạp, khó kiểm soátTrực tiếp, bóc tách và quản lý chi phí theo từng khu vực
Rủi ro Lỗi Hệ thống/Phần mềmCao (do file quá lớn và nặng)Thấp (làm việc với các file nhỏ, nhẹ hơn)
Hiệu quả Họp Phối hợpThấp (lan man, khó tập trung, kéo dài)Cao (tập trung, có mục tiêu rõ ràng, hiệu quả)

Triển Khai Khu Vực Kiểm Soát: Hướng Dẫn Chi Tiết Từ Lý Thuyết Đến Thực Tế

Việc triển khai thành công chiến lược Khu Vực Kiểm Soát đòi hỏi một quy trình bài bản, kết hợp giữa lập kế hoạch chiến lược và thực thi kỹ thuật chính xác. Dưới đây là hướng dẫn chi tiết qua 4 bước cốt lõi.

Bước 1: Xây Dựng Nền Tảng Số – Kế Hoạch Thực Thi BIM (BEP) và Môi Trường Dữ Liệu Chung (CDE)

Thành công của Khu Vực Kiểm Soát phụ thuộc hoàn toàn vào một “Nền tảng số” vững chắc. Việc chia nhỏ mô hình mà không có kế hoạch và quy tắc sẽ dẫn đến hỗn loạn.

  • Kế hoạch Thực thi BIM (BIM Execution Plan – BEP): Đây là tài liệu quản trị tối quan trọng, là “bộ luật” của dự án BIM. BEP phải định nghĩa rõ ràng và chi tiết chiến lược Khu Vực Kiểm Soát. Các nội dung bắt buộc phải có trong BEP bao gồm:
    • Logic phân chia: Dự án sẽ được chia theo tiêu chí nào (tòa nhà, tầng, khu chức năng, hệ thống kỹ thuật, giai đoạn thi công)?
    • Ma trận phân chia: Một ma trận chi tiết xác định từng Khu Vực Kiểm Soát, đơn vị chịu trách nhiệm, và các yêu cầu liên quan (xem Bảng 2).
    • Quy tắc đặt tên (Naming Convention): Một hệ thống đặt tên file và đối tượng nhất quán, bao gồm mã định danh cho từng Khu Vực Kiểm Soát.
    • Mức độ Phát triển Thông tin (LOD/LOIN): Yêu cầu về mức độ chi tiết hình học và thông tin phi hình học cho từng khu vực ở mỗi giai đoạn.
  • Môi trường Dữ liệu chung (Common Data Environment – CDE): Đây là nguồn thông tin duy nhất và đáng tin cậy của dự án, nơi tất cả các mô hình từ các Khu Vực Kiểm Soát được lưu trữ, chia sẻ và phối hợp. Một CDE hiệu quả (như Autodesk Construction Cloud) đảm bảo rằng mọi người đang làm việc trên phiên bản mới nhất, đồng thời quản lý quyền truy cập và luồng công việc phê duyệt.
  • Hệ tọa độ chung (Shared Coordinate System): Đây là yếu tố kỹ thuật nền tảng quan trọng nhất. Tất cả các mô hình con được tạo ra cho từng Khu Vực Kiểm Soát phải được thiết lập trên cùng một hệ tọa độ gốc. Nếu không, khi tổng hợp lại trong Navisworks hoặc ACC, chúng sẽ không khớp với nhau, tạo ra một mớ hỗn độn còn tệ hơn cả vấn đề ban đầu. Việc thiết lập và kiểm tra hệ tọa độ chung phải được thực hiện ngay từ đầu dự án.

Bước 2: Xây Dựng Chiến Lược Phân Chia (Federation Strategy)

Lựa chọn chiến lược phân chia phù hợp phụ thuộc vào đặc thù của dự án, cơ cấu đội ngũ và mục tiêu phối hợp. Một dự án có thể kết hợp nhiều chiến lược khác nhau.

  • Phân chia theo Bộ môn (By Discipline): Đây là cách tiếp cận cơ bản và phổ biến nhất. Các mô hình Kiến trúc (A), Kết cấu (S), và Cơ điện (MEP) được phát triển riêng biệt. Đây là lớp phân chia đầu tiên và gần như luôn được áp dụng.
  • Phân chia theo Không gian (By Volume/Zone): Đối với các dự án quy mô lớn, việc chia nhỏ hơn nữa theo không gian là cần thiết.
    • Chiều ngang (Horizontal): Chia dự án thành các “Phân khu” hoặc “Khu chức năng” (ví dụ: Khối đế thương mại, Khối tháp văn phòng, Khu vực tiện ích).
    • Chiều dọc (Vertical): Chia dự án theo từng tầng, hoặc nhóm các tầng (ví dụ: Tầng hầm, Tầng 1-5, Tầng điển hình 6-20, Tầng mái).
  • Phân chia theo Hệ thống (By System): Đối với các bộ môn phức tạp như MEP, việc chia nhỏ hơn nữa theo từng hệ thống con là rất hiệu quả. Ví dụ, mô hình MEP có thể được tách thành các mô hình riêng cho HVAC, Cấp thoát nước (Plumbing), Điện (Electrical), và Phòng cháy chữa cháy (Fire Protection).
  • Phân chia theo Giai đoạn Thi công (By Construction Phase): Chia mô hình dựa trên trình tự thi công thực tế. Ví dụ: Giai đoạn 1 – Thi công phần ngầm; Giai đoạn 2 – Thi công phần thân; Giai đoạn 3 – Hoàn thiện. Cách này đặc biệt hữu ích cho việc tích hợp với BIM 4D.

Tất cả các quyết định về chiến lược phân chia phải được ghi lại trong một ma trận rõ ràng trong BEP.

Bảng 2: Mẫu Ma Trận Phân Chia Khu Vực Kiểm Soát (Control Area Breakdown Matrix Template)

ID Khu vựcTên / Mô tảPhân loạiĐơn vị Chịu trách nhiệmMốc Phối hợpPhần mềmYêu cầu LODGhi chú
KT-T01-05Khối đế, Tầng 1-5, Kết cấuTheo Không gian, Bộ mônĐội Kết cấu15/10/2024Revit 2024LOD 350Chỉ bao gồm kết cấu chính (dầm, cột, sàn)
MEP-HVAC-T01-05Khối đế, Tầng 1-5, HVACTheo Không gian, Hệ thốngĐội MEP (HVAC)22/10/2024Revit 2024LOD 350Bao gồm ống gió chính và các thiết bị lớn
KT-T06-20Khối tháp, Tầng 6-20, Kết cấuTheo Không gian, Bộ mônĐội Kết cấu15/11/2024Revit 2024LOD 350Tầng điển hình, có thể lặp lại
MEP-PL-T06-20Khối tháp, Tầng 6-20, Cấp thoát nướcTheo Không gian, Hệ thốngĐội MEP (PL)22/11/2024Revit 2024LOD 350Chỉ bao gồm các trục kỹ thuật chính

Bước 3: Thiết Lập Kỹ Thuật Trong Phần Mềm (Revit, Navisworks, ACC)

Sau khi có kế hoạch, bước tiếp theo là triển khai kỹ thuật trên các công cụ phần mềm.

  • Trong Autodesk Revit:
    • Thiết lập mô hình: Mỗi Khu Vực Kiểm Soát sẽ tương ứng với một file Revit riêng biệt. Tất cả các file này phải được tạo từ một file template chung của dự án và quan trọng nhất là phải sử dụng Hệ tọa độ chung (Shared Coordinates).
    • Sử dụng Linked Models và Worksets: Trong mỗi file Revit, các mô hình liên quan từ các khu vực hoặc bộ môn khác được liên kết (link) vào để làm tham chiếu. Việc sử dụng Worksets giúp quản lý hiệu suất làm việc bằng cách cho phép người dùng chỉ mở những phần cần thiết của mô hình.
    • Xuất file NWC: Từ mỗi file Revit của từng Khu Vực Kiểm Soát, người dùng sẽ xuất ra định dạng file NWC (Navisworks Cache) để sử dụng cho việc phối hợp.
  • Trong Autodesk Navisworks:
    • Tạo mô hình liên bang (Federated Model): BIM Coordinator sẽ tạo một file NWF (Navisworks File Set) mới. Sau đó, sử dụng lệnh Append để lần lượt đưa tất cả các file NWC của các Khu Vực Kiểm Soát vào. File NWF này sẽ là mô hình phối hợp tổng thể của dự án.
    • Tạo bộ tìm kiếm (Search Sets): Đây là bước then chốt. Dựa trên các thuộc tính của đối tượng (ví dụ: tên file nguồn, tên Workset, hoặc các tham số tùy chỉnh định danh Khu Vực Kiểm Soát), BIM Coordinator sẽ tạo ra các Search Sets. Mỗi Search Set sẽ chỉ chọn các đối tượng thuộc về một Khu Vực Kiểm Soát cụ thể.
    • Thiết lập Clash Tests: Sử dụng các Search Sets đã tạo, BIM Coordinator thiết lập các bài kiểm tra xung đột (Clash Tests) có mục tiêu. Ví dụ: “Kiểm tra xung đột giữa Search Set ‘KT-T01-05’ và Search Set ‘MEP-HVAC-T01-05′”. Điều này đảm bảo các bài kiểm tra chỉ chạy trong phạm vi mong muốn.
  • Trong Autodesk Construction Cloud (ACC):
    • Xu hướng hiện nay là chuyển dịch sang các nền tảng đám mây. Trong ACC, quy trình này được tự động hóa một phần. Các đội ngũ chỉ cần tải các mô hình Revit của mình lên các thư mục đã được cấu trúc sẵn theo Khu Vực Kiểm Soát trên Autodesk Docs.
    • Module Model Coordination của ACC sẽ tự động tổng hợp các mô hình này và chạy kiểm tra xung đột giữa chúng, tạo ra một ma trận xung đột trực quan. Điều này giúp giảm thiểu công việc thiết lập thủ công và tăng tốc độ phát hiện vấn đề.

Bước 4: Tích Hợp Vào Quy Trình Họp Điều Phối (Coordination Meetings)

Công nghệ chỉ là công cụ, quy trình họp hiệu quả mới là nơi các vấn đề được giải quyết.

  • Chương trình họp theo Khu Vực Kiểm Soát: Chương trình nghị sự (agenda) của các buổi họp phối hợp BIM phải được cấu trúc theo Khu Vực Kiểm Soát. Ví dụ: “Mục 1: Rà soát và giải quyết các xung đột nghiêm trọng (critical clashes) tại Phân khu A, Tầng 1-5. Mục 2: Thảo luận các vấn đề về không gian lắp đặt tại các trục kỹ thuật chính của Phân khu A.”
  • Báo cáo xung đột tập trung: Các báo cáo xung đột được xuất ra từ Navisworks phải được lọc và nhóm theo từng Khu Vực Kiểm Soát. Điều này giúp các đội ngũ dễ dàng tiếp nhận thông tin liên quan đến phạm vi công việc của mình và chuẩn bị cho buổi họp.
  • Theo dõi tiến độ giải quyết: Việc theo dõi tình trạng của các xung đột (Mới, Đang xử lý, Đã phê duyệt, Đã giải quyết) cũng được thực hiện theo từng khu vực, giúp BIM Manager và Quản lý dự án có cái nhìn rõ ràng về tiến độ phối hợp tổng thể của dự án.

Phân Định Vai Trò và Trách Nhiệm – BIM Coordinator Là Then Chốt

Một quy trình dù được thiết kế tốt đến đâu cũng sẽ thất bại nếu không có những con người có năng lực để thực thi và quản lý nó. Trong quy trình phối hợp sử dụng Khu Vực Kiểm Soát, vai trò của Điều phối viên BIM (BIM Coordinator) là hoàn toàn then chốt và không thể thiếu.

Vai trò trung tâm của BIM Coordinator

BIM Coordinator là người nhạc trưởng của dàn nhạc phối hợp BIM. Họ không chỉ là một chuyên viên kỹ thuật phần mềm, mà còn là một nhà quản lý quy trình, chịu trách nhiệm đảm bảo chiến lược Khu Vực Kiểm Soát được triển khai một cách nhất quán và hiệu quả từ đầu đến cuối dự án.

Các trách nhiệm chính của BIM Coordinator bao gồm:

  • Lập kế hoạch (Planning): Chủ trì hoặc tham gia sâu vào việc xây dựng Kế hoạch Thực thi BIM (BEP), đặc biệt là phần chiến lược liên kết mô hình và ma trận phân chia Khu Vực Kiểm Soát. Họ phải đảm bảo các quy tắc được đặt ra là khả thi và phù hợp với thực tế dự án.
  • Thiết lập mô hình (Model Setup): Chịu trách nhiệm tạo và quản lý mô hình liên bang (federated model) trong Navisworks hoặc thiết lập các không gian phối hợp (coordination spaces) trên Autodesk Construction Cloud. Họ phải đảm bảo tất cả các mô hình con từ các khu vực đều được liên kết chính xác với nhau trên một hệ tọa độ chung.
  • Phân tích và báo cáo (Analysis & Reporting): Cấu hình và chạy các bài kiểm tra xung đột (clash tests) có mục tiêu cho từng Khu Vực Kiểm Soát. Sau đó, họ phân tích kết quả, nhóm các xung đột thành các vấn đề có thể hành động (actionable issues), và tạo ra các báo cáo rõ ràng, súc tích để gửi cho các bên liên quan.
  • Điều phối cuộc họp (Meeting Facilitation): Dẫn dắt và điều hành các cuộc họp phối hợp BIM. Họ sử dụng cấu trúc Khu Vực Kiểm Soát để định hướng chương trình nghị sự, trình bày các vấn đề, và thúc đẩy các bên đi đến quyết định giải pháp.
  • Theo dõi và kiểm soát (Tracking & Control): Theo dõi trạng thái giải quyết của từng vấn đề trong từng khu vực, cập nhật mô hình liên tục và báo cáo tiến độ phối hợp cho BIM Manager và Ban quản lý dự án.

Trách nhiệm của các Đội ngũ tác nghiệp (Task Teams)

Để BIM Coordinator có thể thực hiện tốt vai trò của mình, các đội ngũ tác nghiệp (bao gồm kiến trúc sư, kỹ sư kết cấu, kỹ sư MEP, nhà thầu phụ…) cũng phải tuân thủ các trách nhiệm sau:

  • Tuân thủ BEP: Mô hình hóa các đối tượng trong đúng phạm vi Khu Vực Kiểm Soát được phân công.
  • Sử dụng hệ tọa độ chung: Đảm bảo mô hình của mình được xây dựng trên hệ tọa độ chung đã được thống nhất.
  • Tuân thủ quy tắc đặt tên: Đặt tên file và các đối tượng theo đúng quy ước đã được định nghĩa trong BEP.
  • Giải quyết vấn đề: Chủ động và có trách nhiệm trong việc tiếp nhận các vấn đề được phân công và đề xuất giải pháp trong khoảng thời gian quy định.

Sự thành công của quy trình đòi hỏi sự cộng tác chặt chẽ và kỷ luật từ tất cả các bên, dưới sự dẫn dắt của BIM Coordinator. Tầm quan trọng của vai trò này ngày càng được công nhận tại Việt Nam, thể hiện qua sự xuất hiện của nhiều chương trình đào tạo và cấp chứng chỉ chuyên nghiệp cho BIM Coordinator, được cung cấp bởi các trung tâm uy tín và thậm chí được công nhận bởi các hãng phần mềm lớn như Autodesk. Việc đầu tư vào việc đào tạo và trao quyền cho các BIM Coordinator có năng lực là một khoản đầu tư chiến lược để đảm bảo sự thành công của các dự án BIM phức tạp.

Kết luận: Khu Vực Kiểm Soát – Chìa Khóa Mở Ra Hiệu Quả Cho Tương Lai BIM Tại Việt Nam

Phương pháp luận Khu Vực Kiểm Soát, khi được phân tích một cách toàn diện, đã chứng tỏ nó không chỉ là một giải pháp kỹ thuật để xử lý các mô hình lớn. Nó là một chiến lược quản lý toàn diện, một tư duy có hệ thống để chinh phục sự phức tạp vốn có của các siêu dự án xây dựng hiện đại. Bằng cách chia nhỏ “con voi” thành từng phần có thể quản lý, Khu Vực Kiểm Soát đã biến một quy trình phối hợp vốn hỗn loạn và kém hiệu quả trở nên logic, có thể dự đoán, và minh bạch về mặt trách nhiệm.

Việc áp dụng phương pháp này có ý nghĩa đặc biệt quan trọng đối với ngành xây dựng Việt Nam trong giai đoạn hiện nay. Lộ trình áp dụng BIM của Chính phủ, được cụ thể hóa trong các quyết định như Quyết định số 258/QĐ-TTg, đặt ra yêu cầu cao về việc chuẩn hóa quy trình và nâng cao hiệu quả quản lý dự án. Việc triển khai các kỹ thuật có cấu trúc như Khu Vực Kiểm Soát là một bước đi thiết yếu để đáp ứng các mục tiêu quốc gia này, góp phần nâng cao năng suất và năng lực cạnh tranh của toàn ngành.

Hơn nữa, phương pháp này còn là câu trả lời trực tiếp cho những thách thức cố hữu trong quá trình áp dụng BIM tại Việt Nam, như việc thiếu các quy trình chuẩn hóa và khó khăn trong việc “Việt hóa” các tiêu chuẩn nước ngoài phức tạp. Bằng cách kết hợp các nguyên tắc quốc tế từ ISO 19650 với các thực tiễn tốt nhất đã được kiểm chứng tại các dự án lớn trong nước, chiến lược Khu Vực Kiểm Soát cung cấp một lộ trình rõ ràng, thực tiễn và hiệu quả. Nó giúp các doanh nghiệp xây dựng năng lực quản lý thông tin một cách bài bản, tạo ra các mô hình BIM chất lượng cao, và quan trọng hơn, khai thác được những giá trị thực tiễn mà BIM mang lại.

Trong tương lai, khi các dự án ngày càng trở nên lớn hơn, tích hợp nhiều công nghệ hơn và yêu cầu về tiến độ, chi phí, chất lượng ngày càng khắt khe, việc làm chủ các kỹ thuật phối hợp có kỷ luật và có khả năng mở rộng như Khu Vực Kiểm Soát sẽ không còn là một lựa chọn, mà là một yếu tố sống còn. Đây chính là chìa khóa để các doanh nghiệp xây dựng Việt Nam không chỉ tồn tại mà còn phát triển mạnh mẽ trong kỷ nguyên số.
